水泥烟气道施工工艺全流程

  水泥烟气道的施工质量直接决定排烟效率、密封性与结构安全性,若流程把控疏漏,易出现漏烟串味、安装错位、后期开裂等问题,严重影响建筑使用体验。规范施工需遵循“精准准备、稳固定位、密封严实、验收严苛”的核心原则,覆盖从前期筹备到成品养护的全流程。本文详细拆解各环节施工工艺要点,为现场质量管控提供实操指引。

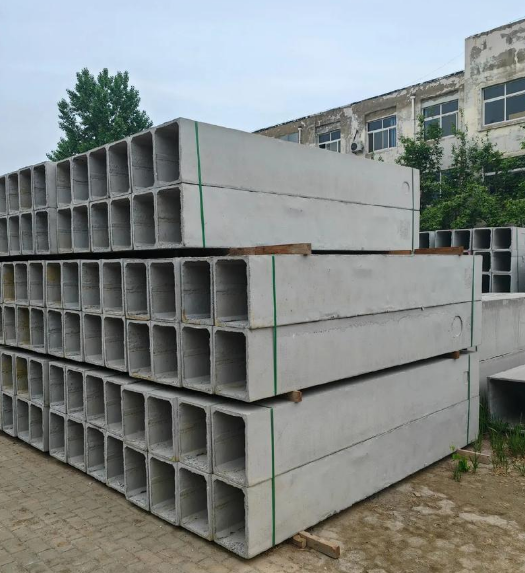

  施工前期准备是高效施工的基础,核心在于技术交底与材料核查。首先需开展技术交底,核对施工图纸与现场结构,明确烟气道安装位置、标高及洞口尺寸,标注楼板预留洞口的中心线与边线,确保上下洞口垂直度偏差≤5mm/层。材料进场核查需双重把控:外观检查水泥烟气道表面无裂纹、蜂窝、麻面,端口平整且壁厚均匀(≥15mm);性能核查需索要产品型式检验报告,重点确认抗压强度、密封性等指标达标。同时,施工工具需提前调试,包括水准仪(精度±1mm)、激光投线仪、橡胶锤、密封胶枪等,备好专用水泥砂浆(水泥:砂=1:2.5.添加适量建筑胶增强粘结性)与防火密封材料。

  洞口预处理与基层找平是安装稳固的前提,需杜绝“随装随处理”的粗放操作。楼板预留洞口需清理杂物、凿除浮浆,用清水冲洗干净后,沿洞口周边弹出20mm宽的找平基准线。基层找平采用1:3水泥砂浆,厚度控制在10-15mm,找平后表面平整度误差≤3mm,且需设置2%-3%的排水坡度,避免雨水淤积侵蚀基层。对于高层建筑,需在洞口下方安装承重支架,支架采用∠50×5角钢焊接,间距≤60cm,与楼板预埋件牢固连接,承重能力需达到烟气道自重的1.5倍以上,防止高层安装时坠落风险。


  分层安装与精准对接是施工核心,需严控垂直度与连接密封性。安装从底层开始逐层向上进行,首先将首节烟气道吊装至洞口,调整位置使中心线与基准线对齐,用激光投线仪校准垂直度,偏差控制在≤3mm/m(全高≤20mm)。节间连接时,在上下端口均匀涂刷10mm厚专用水泥砂浆,对接后在接缝处外侧缠绕耐碱玻璃纤维网(宽度≥15cm),再抹20mm厚水泥砂浆压实,形成加强带。安装过程中需在烟气道内侧临时支撑固定,避免移位,同时预留出止回阀安装洞口(位置距楼板30-50cm,尺寸匹配止回阀规格)。针对厨房烟道,需在每层安装防火止回阀,阀体与烟道间隙用防火密封胶填塞严实,耐火极限≥1.5h。

  密封加固与验收收尾是保障长期使用的关键,需兼顾防水、防火与排烟性能。全部安装完成后,对烟道顶部进行封口处理,采用钢筋混凝土浇筑,厚度≥80mm,内配φ6@200双向钢筋,与楼板结合处涂刷水泥基渗透结晶型防水涂料。验收需实施“三步检测法”:外观检测接缝平整、无裂缝,垂直度符合要求;密封性检测采用烟幕试验,从底层排烟口注入烟幕,上层各接口无冒烟为合格;防火检测核查止回阀安装牢固,密封胶耐火等级达标。养护阶段需禁止碰撞烟道,水泥砂浆接缝养护时间≥7天,期间避免在烟道周边进行重型作业,防止结构变形。

  此外,施工过程中需重点关注安全细节:高层吊装时需设专人指挥,吊装绳索承重能力≥3倍烟道重量;洞口未安装烟道时需设置1.2m高防护栏杆并覆盖防护网。通过全流程精准管控,可有效规避水泥烟气道施工常见问题,确保其排烟顺畅、密封严实、安全耐用,为建筑通风排烟筑牢工程基础。
